打好“十四五”规划收官战——江西赣能上高2×1000兆瓦清洁煤电项目实现双机双投

发布日期:2025-12-08 作者:韩晓月 字号:[ ]

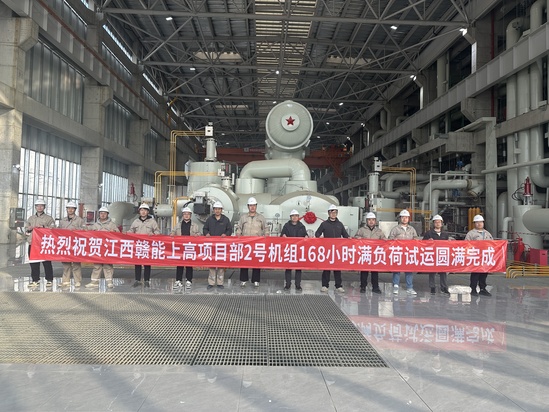

12月5日,上海电建所属调试所负责调试的江西赣能上高2×1000兆瓦清洁煤电项目2号机组顺利完成168小时满负荷试运,标志着该项目全面实现双机双投,正式投入商业运营。

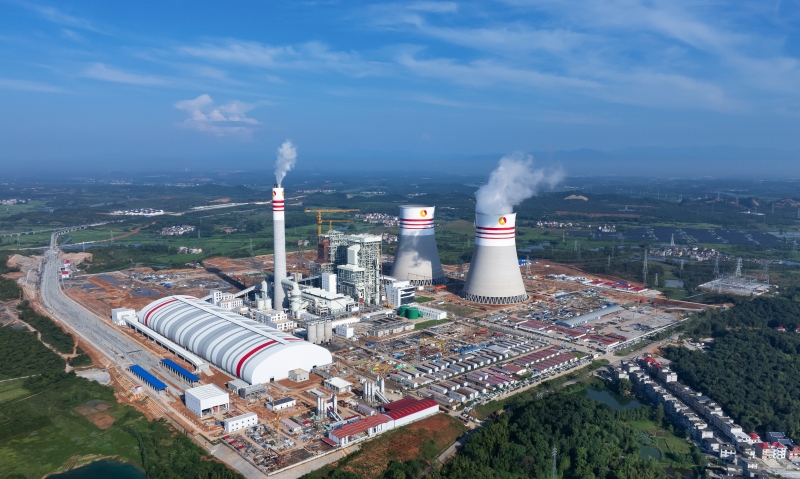

作为国家“十四五”电力发展规划的重大能源项目,江西赣能上高2×1000兆瓦清洁煤电项目也是江西省示范引领性项目、省重点建设项目,也是省投资集团首个自主建设的大型清洁煤电项目。该项目位于江西省宜春市上高县芦洲乡,建设2×1000MW超超临界二次再热燃煤机组,同步建设烟气脱硝、脱硫、除尘等环保设施。公司所属调试所负责两台机组的分系统及整套启动调试工作。

调试期间,项目团队主动统筹协调各参建单位,科学合理安排调试工期,先后实现了500kv倒送电、机组DCS复原、化学清洗、锅炉蒸汽吹管、汽轮机定速3000rpm、机组并网、各项调整试验、涉网试验、机组168小时满负荷试运等“九个”一次成功。项目团队坚持在保证项目进度的同时严控调试安全与质量,先后解决了汽轮机瓦温高、磨瓦等技术难题,为机组高质量投产打下了坚实的基础。

2号机组自进入整套启动调试以来运行平稳,锅炉首次点火、汽轮机定速3000转每分钟、机组并网、首次满负荷、各项调整试验、涉网试验、机组168小时满负荷试运均一次成功,各项经济指标优异,性能参数达到市场领先水平,168小时满负荷试运平均负荷99.6%。

昔日王勃以《滕王阁序》让赣江流转千年诗意,今朝电建铁军以匠心为笔、蓝天与灯火为卷,续写“落霞与孤鹜齐飞,秋水共长天一色”的现代篇章。

项目建成后,年供电量预计达100亿千瓦时,将显著缓解赣西地区“十四五”末期的电力供需矛盾,优化区域电网结构,增强电力供应的稳定性和可靠性。同时,该项目将为江西省制造业升级、民生保障、新型城镇化建设等提供坚实的能源支撑,助力全省经济高质量发展,并为完善长江中游地区能源安全保障体系发挥重要作用。
