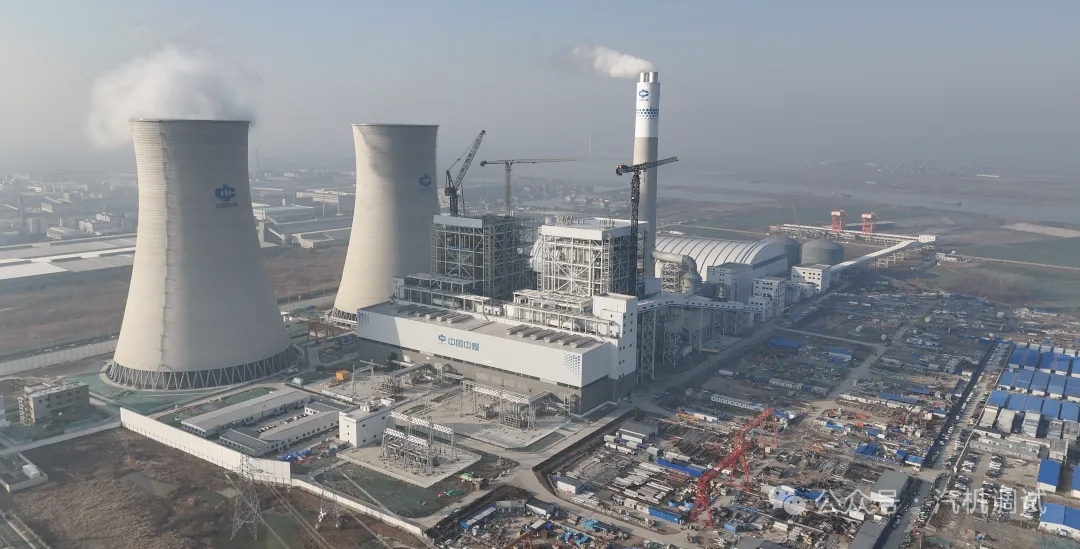

2026年03月27日18:18分,由上海电建所属调试所公司承试的中煤新集滁州电厂2×660MW超超临界机组新建工程1号机组顺利完成168小时满负荷试运行,标志着滁州发电项目正式转入商业运营阶段,顺利实现“双机双投”目标。 调试所公司主要负责中煤新集滁州电厂2×660MW超超临界机组新建工程1,2号机组及公用系统的调试工程。项目部成员在2号机组2026年01月30日顺利投产后,工作重心迅速转移至1号机组,春节后有序返工、快速调整状态,有序开展调试工作,实现锅炉吹管、汽轮机首次冲转成功、首次并网成功,向安徽电网送出机组发出的“第一度电”,顺利实现3月底前全部投产的目标。 该项目是滁州市首个大型火力发电机组项目,也是安徽省电力保供、支撑、调峰电源建设重点项目,亦是皖中地区支撑性电源项目。采用先进二次再热技术,超净排放优于国标,具备深度调峰能力。项目投产后,预计年发电能力可达72亿千瓦时,将成为皖东及长三角能源保供核心力量,为皖江城市群现代化能源保障体系建设注入新动能。 |
||||
|
|
