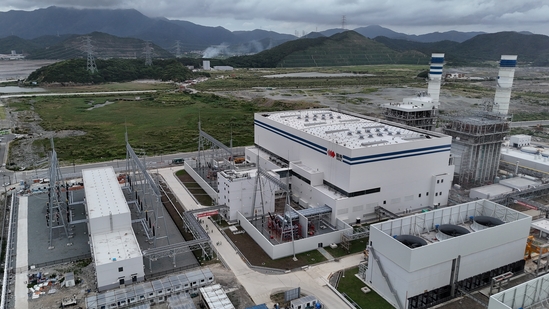

近日,由调试所公司承试的国投舟山燃气发电项目2号机组顺利完成168小时满负荷试运行,正式投入运营。 国投舟山燃气发电项目位于浙江省舟山市定海区,是浙江省首批、国投电力首个9H级重型燃机发电项目,也是省“千项万亿”重点工程。项目建设两套技术最先进、效率最高的9HA.02型联合循环发电机组,单机容量84.8万千瓦,为目前我国单机容量最大;总装机容量169.6万千瓦,具备启停迅速、出力调节区间宽、响应速度快的突出优势,兼具高效、调峰、调频能力,机组热态启动90分钟可带至满负荷,为浙江省新型电力系统建设提供关键支撑。 调试所公司负责2号机组的分系统及整套启动调试工作。调试过程中,项目团队坚持以标准化作业为抓手,有序推进各关键节点完成。试运期间,机组各系统运行稳定,热工电气保护、自动装置、仪表测点投入率100%,技术、环保指标全部达标,机组各项性能指标整体优良。 机组投运后,预计年发电量约25亿千瓦时,每年可削减二氧化碳排放约180万吨,在大幅降低区域大气污染物与碳减排压力的同时,为深度参与碳市场交易、推动减排效益转化赋能。 |
||||
|
|
